電力與監管
哈薩克斯坦挖礦許可證:兩種子類、文件清單與費用
在哈薩克斯坦,數位挖礦只能由個體經營者或當地法人持證經營,許可證有效期三年。自建場地的第 I 子類要 35 千伏接入、不低於 1 兆瓦容量和計量系統,許可費 2 000 MRP;設備放在別人資料中心的第 II 子類只需放置函與礦池證明,費用 5 MRP。
在哈薩克斯坦買了幾台 ASIC 之後,多數人先算電價,把許可證的事往後放。但按當地法律,數位挖礦只能由個體經營者(ЖК/ИП)或哈薩克斯坦的法人從事,而且必須持有許可證。許可證分兩種子類,兩者的許可費相差 400 倍——所以在下機器訂單之前,先弄清楚自己屬於哪一類。
下面整理兩種子類的分界、各自要交的文件、2026 年的費用換算,以及辦理時限和礦池方面的新義務。條文與數字取自官方法規資料庫「Әділет」的現行文本,2026-10-13 核對;原文連結列在文末。

資料來源:Әділет — 數位挖礦活動許可規則(第 169/НҚ 號命令,俄文本),2026-10-13 核對。
本文內容
- 誰需要許可證、有效期多久
- 兩種子類的分界:資料中心是誰的
- 第 I 子類要交哪些文件
- 第 II 子類要交哪些文件
- 許可費:2000 MRP 與 5 MRP
- 辦理在哪裡交、要等多久
- 礦池必須是經認可的,換池要在 2 個工作日內報備
- 送件前的自我檢查清單
- 常見問題
誰需要許可證、有效期多久
依據《哈薩克斯坦共和國數位資產法》(2023 年 2 月 6 日第 193-VII 號)第 9 條,數位挖礦活動須憑許可證進行,許可證的有效期為三年。
主體資格是第一道門檻:法律把數位礦工定義為個體經營者或哈薩克斯坦共和國的法人。也就是說,「家裡放一台機器、什麼都不註冊」並不是法律框架內的選項。
兩種子類的分界:資料中心是誰的

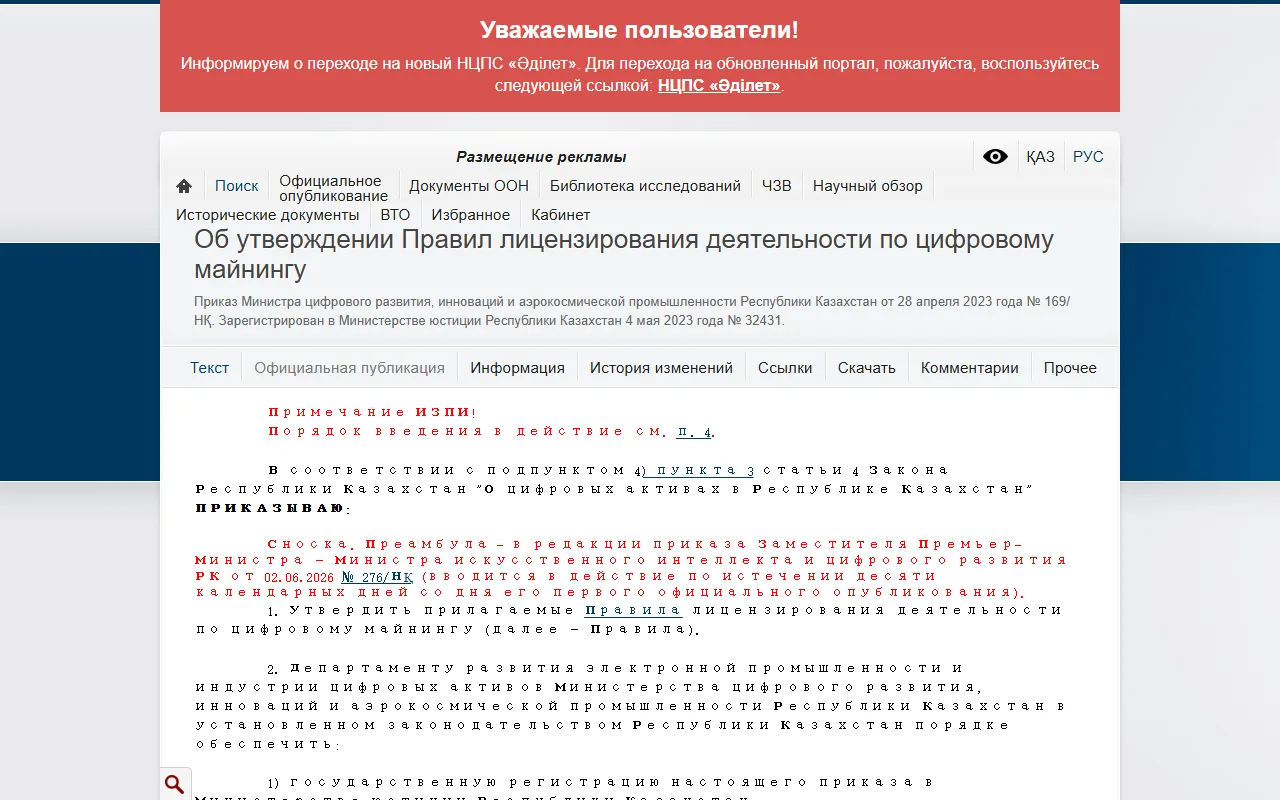

許可規則(數位發展、創新和航空航天工業部長 2023 年 4 月 28 日第 169/НҚ 號命令)第 3 條把許可證分成兩個子類:
- 第 I 子類:礦工以所有權或其他合法依據持有數位挖礦資料中心。
- 第 II 子類:礦工沒有自己的資料中心,用自有的礦機設備,放在別人的數位挖礦資料中心裡運行。
規則本身改過多次,現行前言出自 2026 年 6 月 2 日第 276/НҚ 號命令。送件時請直接打開當天的現行版本核對,不要依賴任何二手摘要。
第 I 子類要交哪些文件
自己持有場地的礦工,面對的是一組很具體的工程門檻:
- 證明資料中心所有權或其他合法依據的文件。
- 證明資料中心位於住宅區以外的保證函(格式不限)。
- 證明礦工具備電能商業計量自動化系統(АСКУЭ)、專用負荷自動切除裝置,以及與系統營運商和輸電企業的系統相統一的電信系統——依據《電力法》第 9-4 條第 2 款。
- 輸電企業出具的併網技術條件電子副本,且必須來自 35 千伏及以上 的變電站、許可容量 不低於 1 兆瓦。
- 證明透過數位挖礦礦池運作的文件。
第 4 項對小礦工是決定性的。1 兆瓦按每台 3.2–3.5 kW 計算約等於 290–310 台 ASIC,也就是說第 I 子類實際上是給規模場地設計的。如果你正在規劃自己的場地,先用礦場電力容量能帶多少台 ASIC 的算法對一次功率上限:35 千伏接入和計量、切負荷裝置這些也都要算進專案造價。
第 II 子類要交哪些文件
把機器放在別人場地的礦工,清單短得多:
- 將設備放置於持有第 I 子類許可證的資料中心的放置函。
- 證明透過礦池運作的文件。
這是手上有 10–100 台機器的人的現實路徑:不自建場地,走託管。要拿到放置函,前提是場地方的許可證有效,所以簽約前最好照挖礦 Hosting 合約查核清單單獨索取對方的許可證號與有效期。
許可費:2000 MRP 與 5 MRP
許可規則附帶的國家服務標準列明了許可費率:
| 項目 | 費率 | 按 2026 年 MRP 折算 |
|---|---|---|
| 第 I 子類許可證 | 2 000 MRP | 8 650 000 ₸ |
| 第 II 子類許可證 | 5 MRP | 21 625 ₸ |
| 換發(переоформление) | 發證費率的 10% | 第 I 類 865 000 ₸ / 第 II 類 2 163 ₸ |
折算用的是 2026 年的月度計算指標(MRP)4 325 堅戈(2025 年為 3 932 堅戈)。費用按繳款當日生效的 MRP 計算,所以跨年之後金額也會跟著變。
別把許可費和數位挖礦費搞混:前者是申請許可時的一次性費用,後者是按實際耗電的每一度電持續繳納。後者的核對方法寫在哈薩克斯坦數位挖礦費與電力成本查核方法裡。
辦理在哪裡交、要等多久

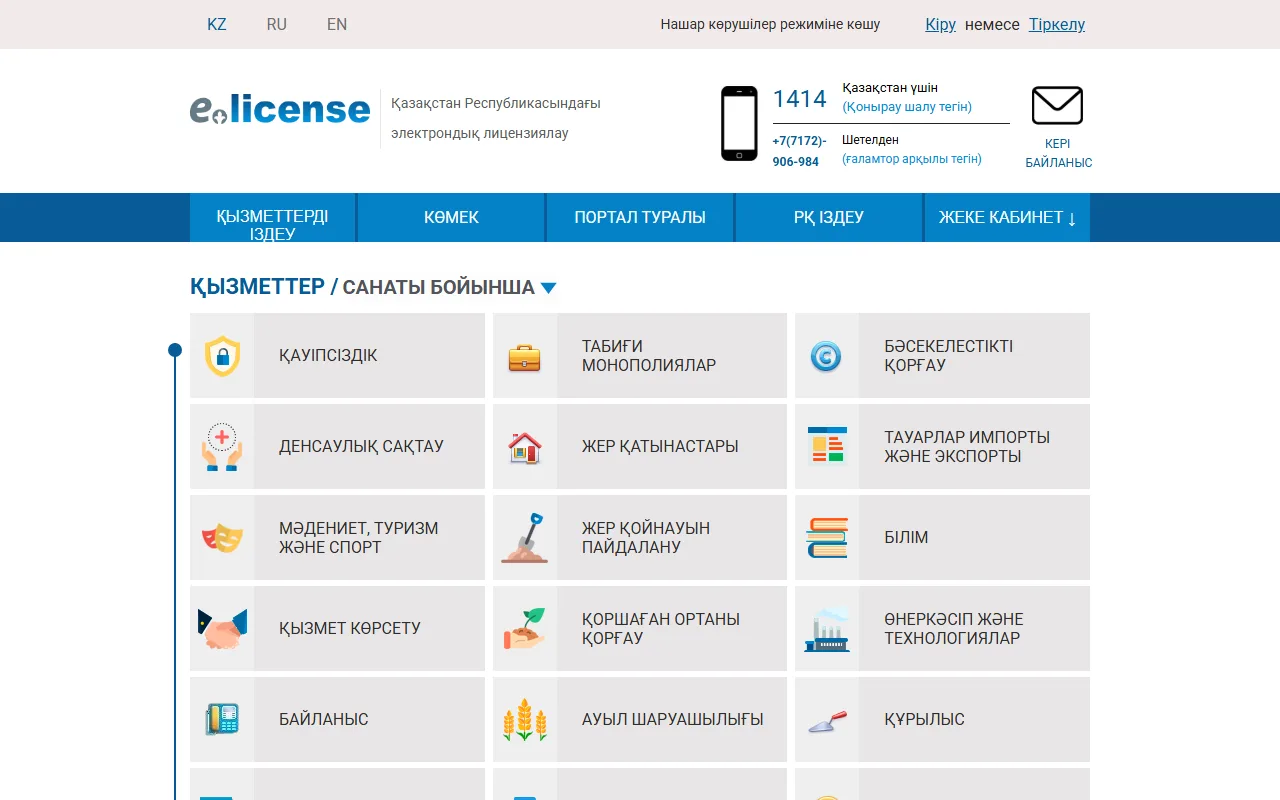

申請透過「電子政府」入口 www.egov.kz 與 www.elicense.kz 提交,受理與發放結果都走線上。

資料來源:elicense.kz 電子許可門戶首頁,2026-10-13 截取。
時限按規則中的程序和服務標準:
- 收到申請當日登記;
- 服務提供方在 2 個工作日 內檢查材料是否齊全,材料不全或文件過期會在同一期限內發出附理由的拒絕受理;
- 材料齊全時,在 13 個工作日 內審核是否符合資格要求;
- 服務標準給出的總時限是:發證 15 個工作日,換發 2 個工作日。
- 受理方工作時間為週一至週五 8:00–17:30(13:00–14:30 午休);門戶 24 小時開放,但在非工作時間、週末和節假日提交的申請,順延到下一個工作日受理。
實務含義:材料不齊會被直接退回,等於從頭再排一次隊。先把文件湊齊再送件,比邊送邊補快得多。
礦池必須是經認可的,換池要在 2 個工作日內報備
礦池相關條款已經改過。現行規則要求提交的證明文件,必須證明礦工是透過 在哈薩克斯坦境內經認可(аккредитованных)的數位挖礦礦池 運作;證明形式可以是證明函、書面答覆,或與礦池簽訂的合約副本。
此外,規則第 16 條(現行版本由 2026 年 6 月 2 日第 276/НҚ 號命令修訂,自 2026 年 7 月 12 日起施行)規定:礦池相關資訊發生變更時,礦工須在 2 個工作日 內透過數位系統向數位資產領域主管機關報備。
所以選礦池現在不只是費率問題。換池是一個帶報備期限的行政動作,換到未獲認可的礦池則直接違反許可條件。比較費率時請把這個限制一起放進來——礦池費率如何影響實際收益的試算,只在經認可的礦池之間才有意義。
送件前的自我檢查清單
- 個體經營者或法人是否已註冊、經營範圍是否對應?
- 你屬於哪個子類——場地是自己的,還是設備放在別人的資料中心?
- 若是第 II 子類:場地方的第 I 子類許可證是否有效、放置函是否已拿到?
- 若是第 I 子類:35 千伏/1 兆瓦的技術條件、計量與切負荷裝置是否都有文件?
- 場地位於住宅區以外是否有書面保證函?
- 礦池是否在哈薩克斯坦獲得認可、證明文件是否在手?
- 換礦池的 2 個工作日報備由誰負責——這項義務有寫到具體的人頭上嗎?
- 許可費是否按繳款當日的 MRP 重算過?
常見問題
只有兩三台機器,放在託管場地,需要自己辦許可證嗎? 按規則,用自有設備在別人資料中心挖礦屬於第 II 子類,仍是需要許可的活動主體,而主體必須是個體經營者或法人。第 II 子類的費用門檻很低(5 MRP),真正的前提是場地方持有有效的第 I 子類許可證並願意出放置函。
第 I 子類的 1 兆瓦是硬性要求嗎? 是寫在資格要求裡的技術條件門檻:併網技術條件必須來自 35 千伏及以上變電站,許可容量不低於 1 兆瓦。達不到這個規模的自建方案,在這套規則下走不到第 I 子類。
許可證到期怎麼辦,費用一樣嗎? 許可證期限為三年。規則裡明碼的只有發證費率和換發費率(發證的 10%);換發適用的是名稱或地址重新登記、法人重組等情形,與到期後重新申請不是同一件事。具體適用哪一項,以送件當日 elicense.kz 的服務要求為準。
資料來源與免責聲明
- 《哈薩克斯坦共和國數位資產法》,2023 年 2 月 6 日第 193-VII 號:https://adilet.zan.kz/rus/docs/Z2300000193
- 《關於批准數位挖礦活動許可規則》,數位發展、創新和航空航天工業部長 2023 年 4 月 28 日第 169/НҚ 號命令(含 2026 年 6 月 2 日第 276/НҚ 號修訂):https://old.adilet.zan.kz/rus/docs/V2300032431
- 2026 年月度計算指標(MRP = 4 325 堅戈)由《2026–2028 年共和國預算法》確定。
本文為資訊整理,不構成法律或稅務意見。規則與資格要求變動頻繁:實際送件時請用 elicense.kz 當日的服務要求逐項核對,複雜情況請諮詢律師。
